一处亮红灯!甘肃临潭县2025分布式光伏承载力评估结果公示

2025-05-13 13:43来源:gessey浏览数:228

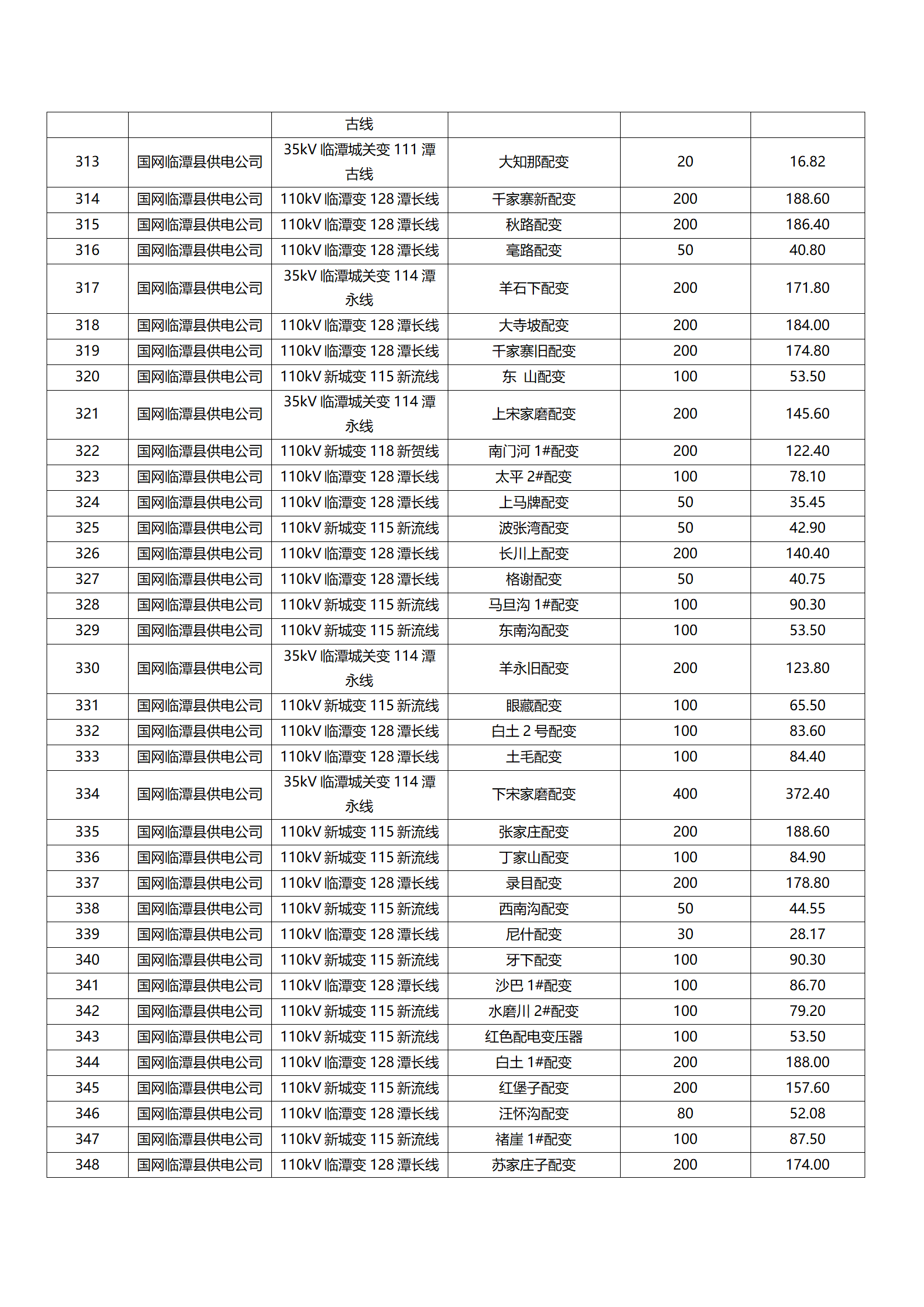

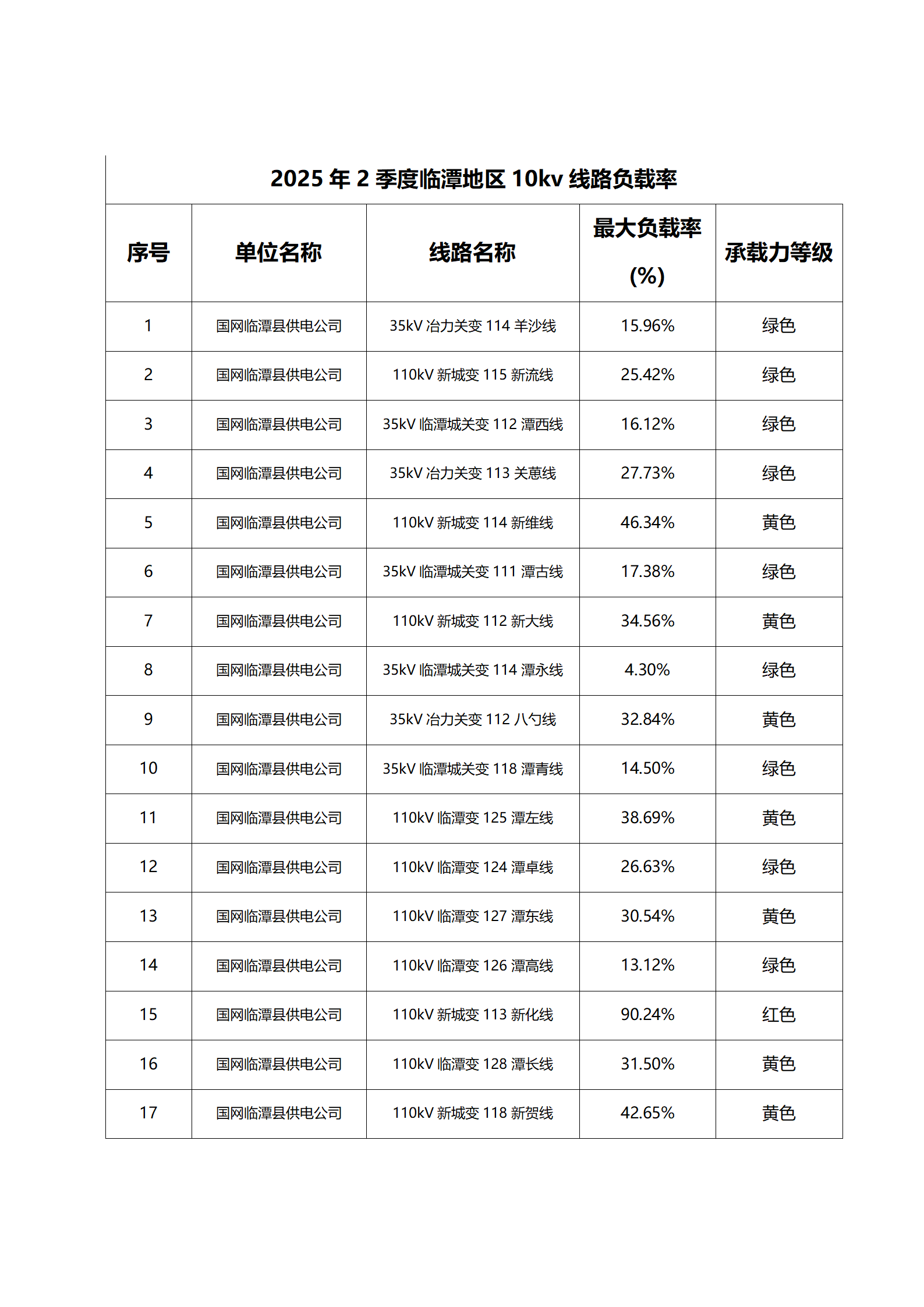

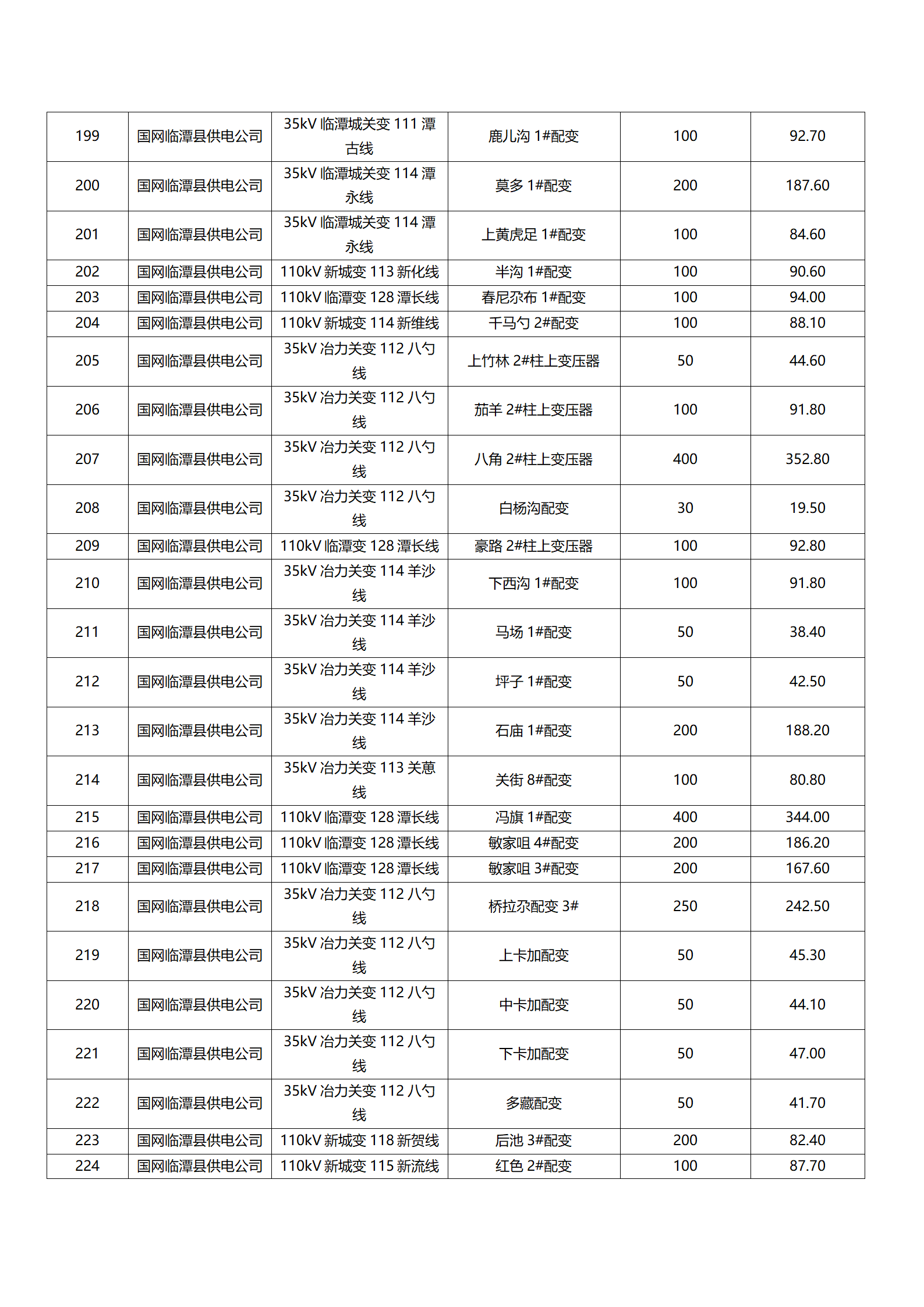

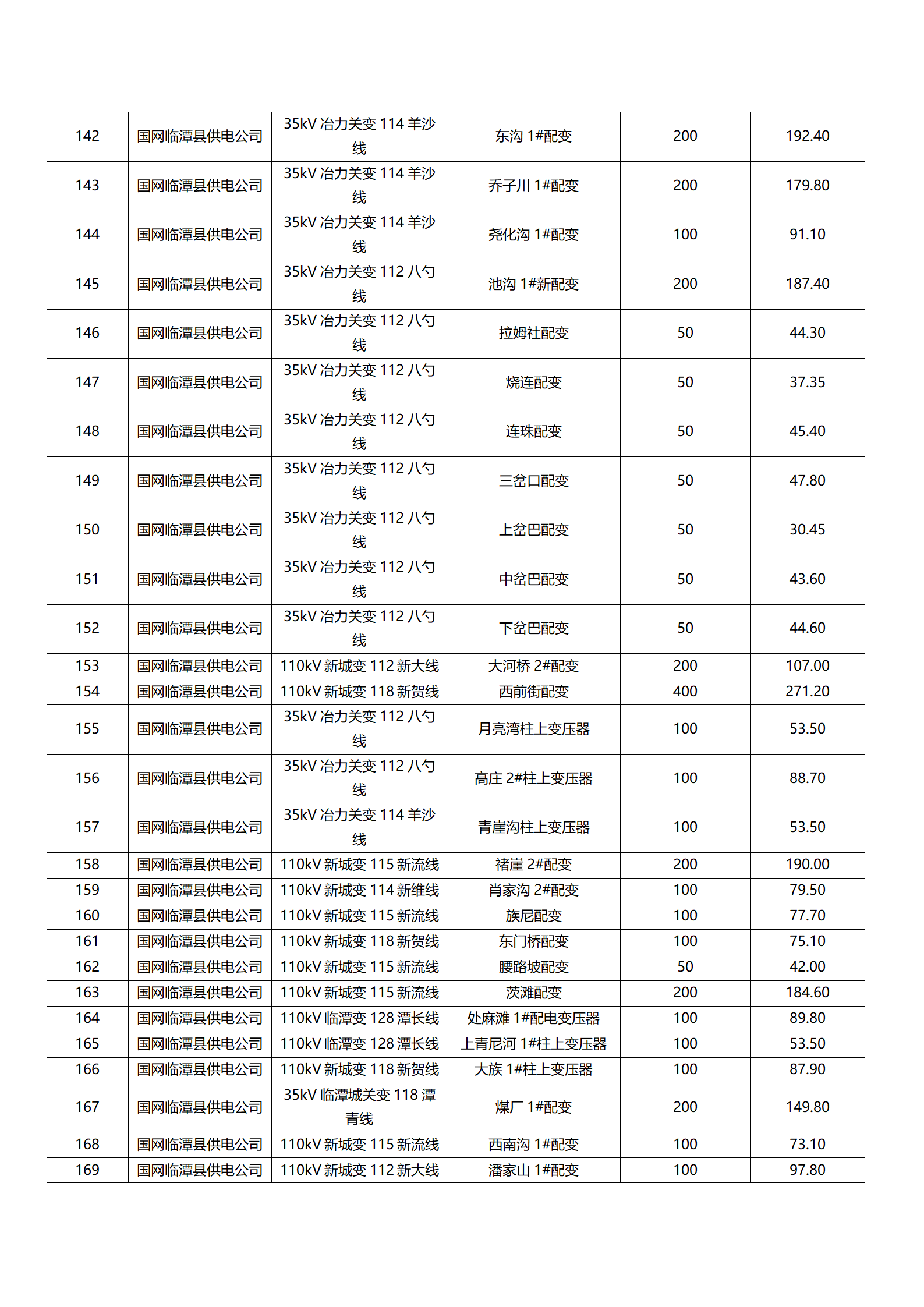

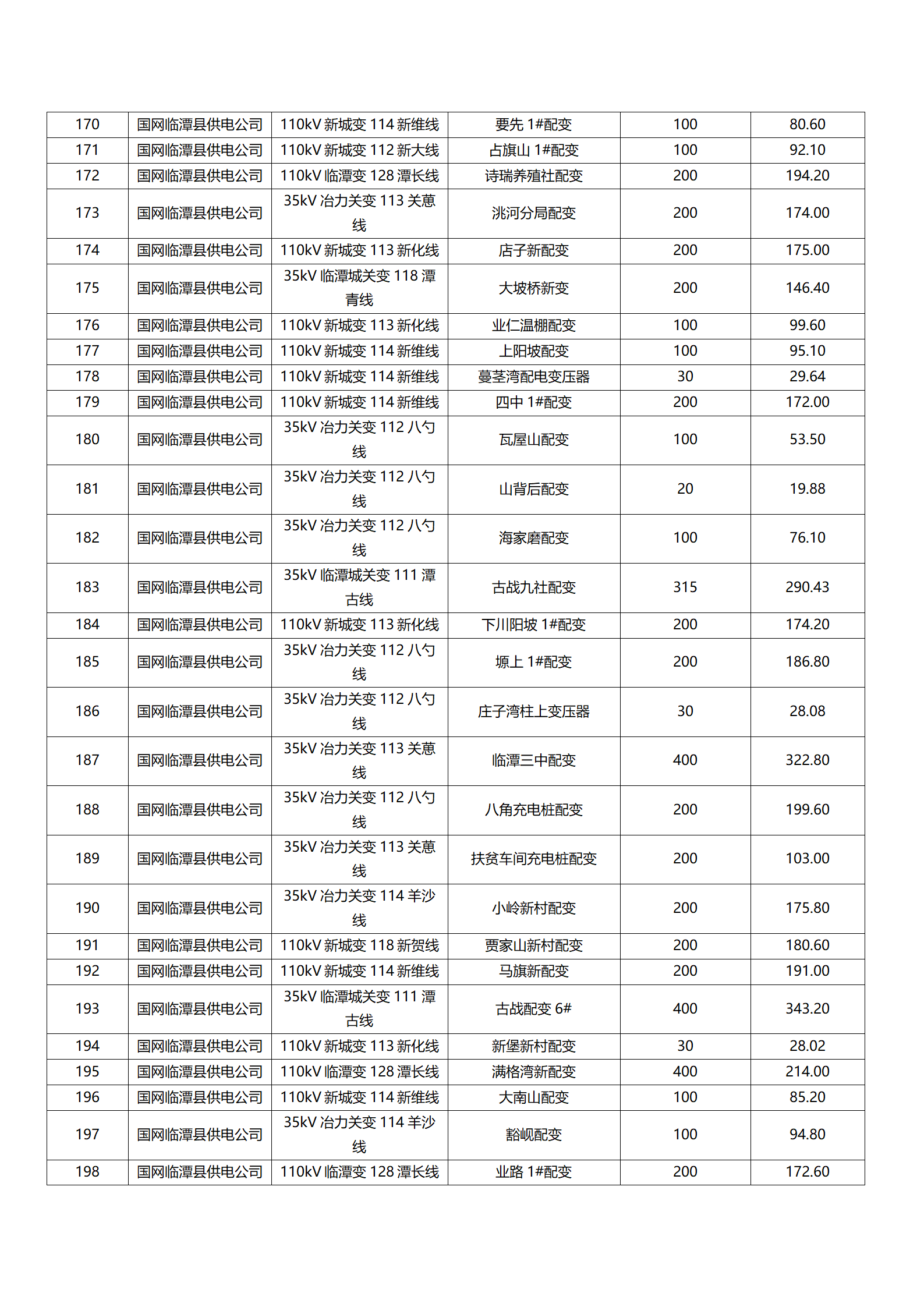

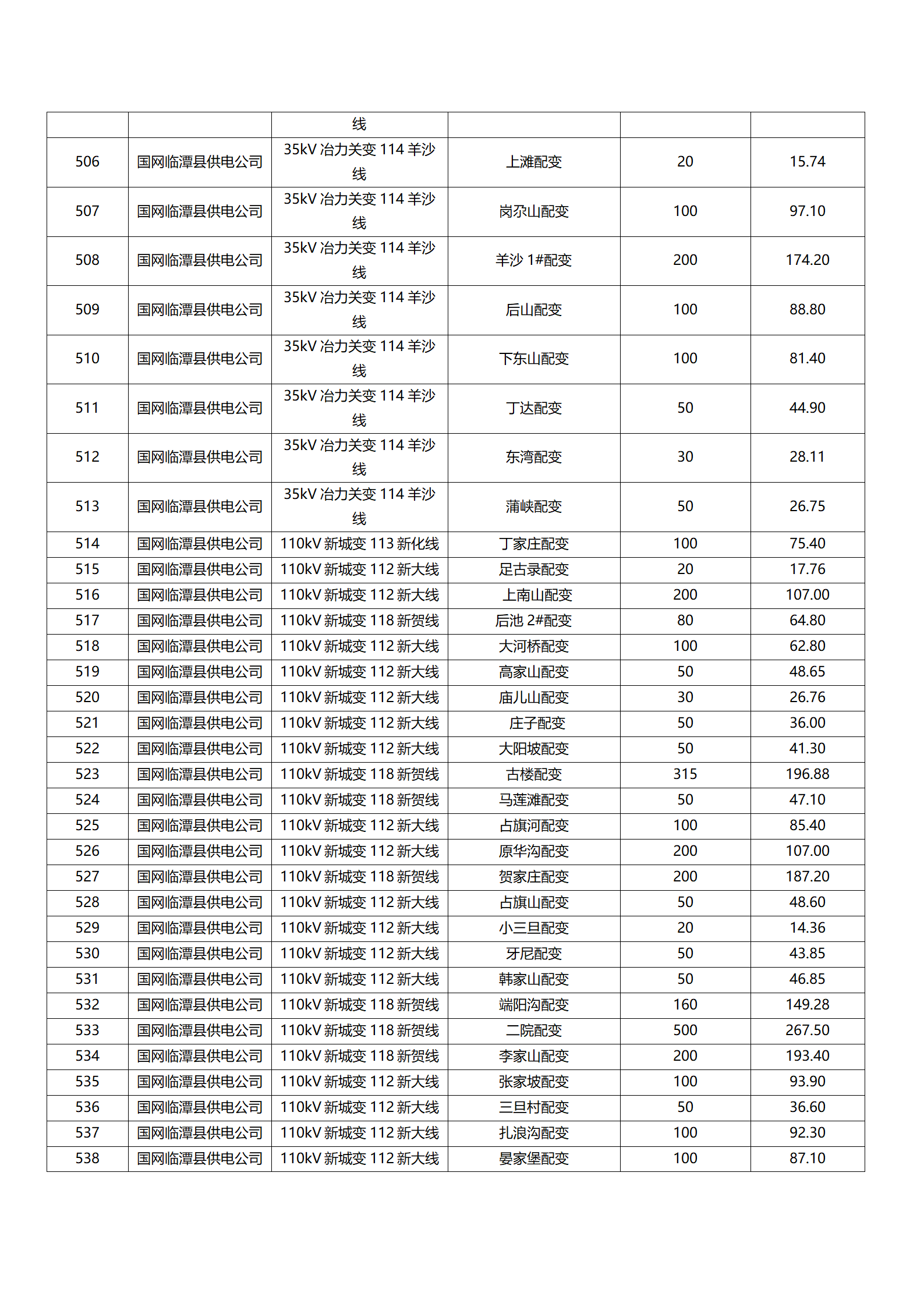

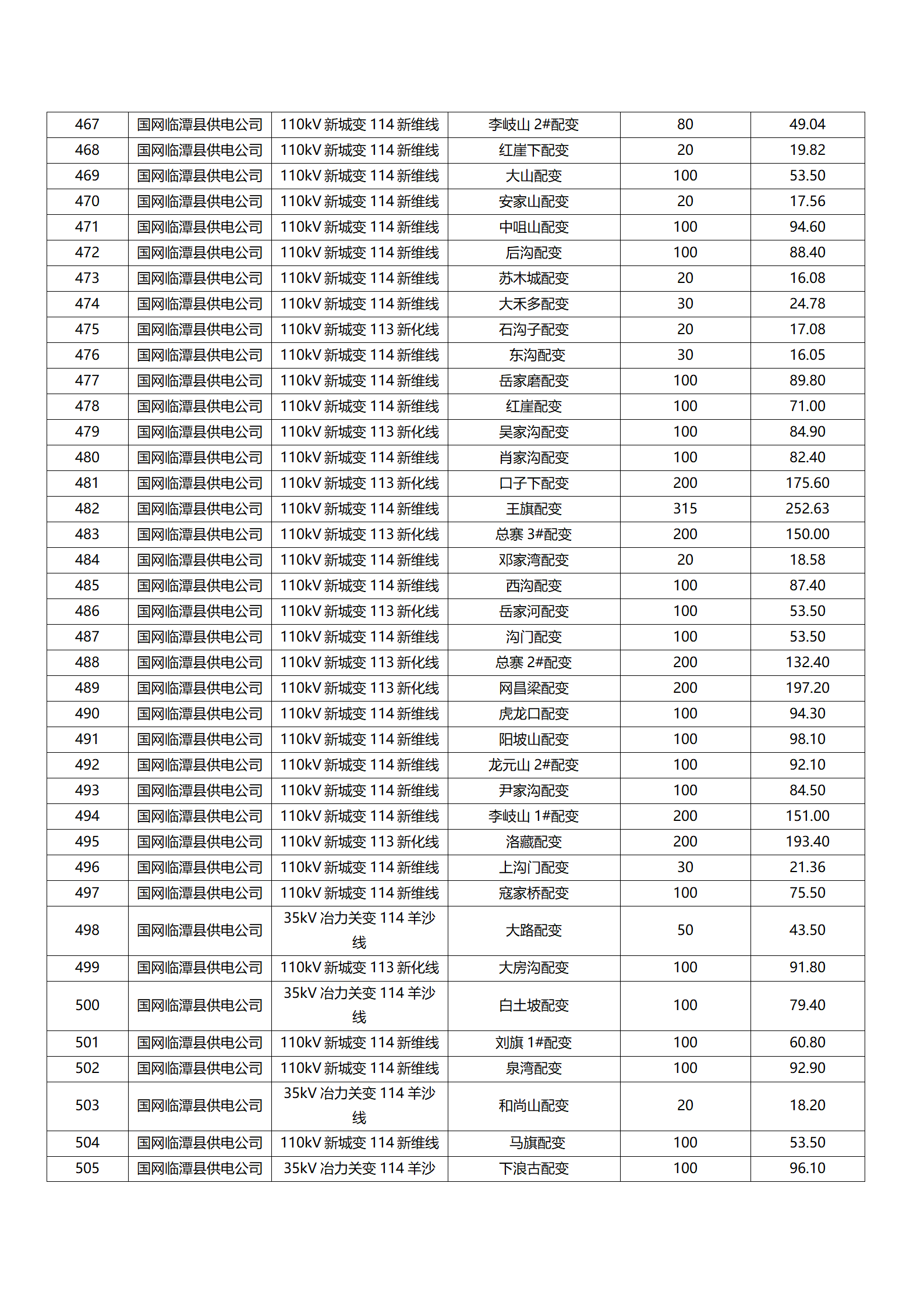

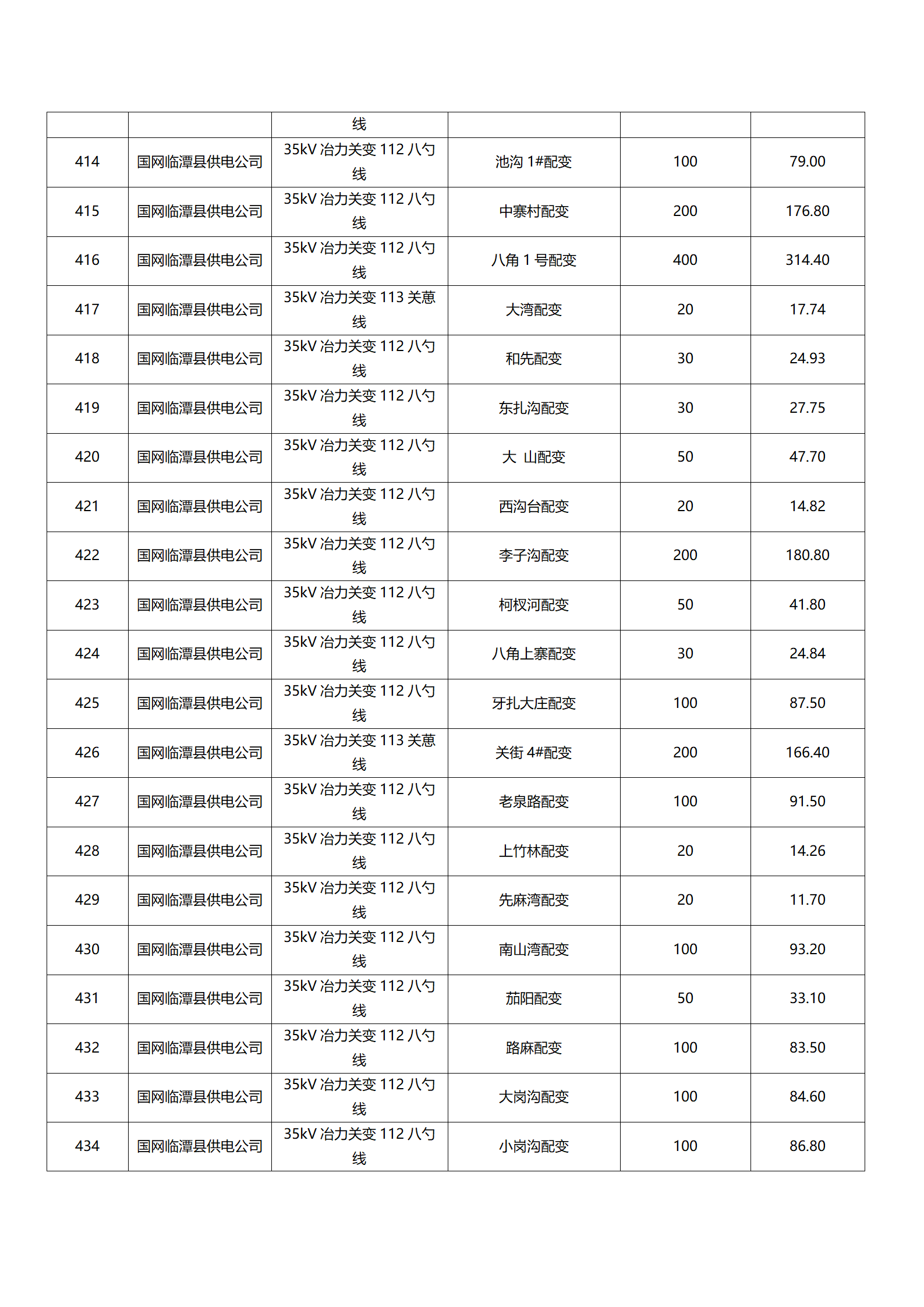

5月8日,甘肃省甘南藏族自治州临潭县人民政府发布公示了国网临潭县供电公司2025年分布式光伏承载力评估结果。经评估,2025年2季度临潭地区10kv线路负载率超过90%的线路仅一条,为110kV新城变113新化线,评估等级为红色。评估等级为绿色的有9条线路、等级为黄色为有7条。2季度临潭地区10kV变压器可开放容量剩余104299.45kVA,经换算约86.88MW。

详情如下:

国网临潭县供电公司2025年分布式光伏承载力评估公示

为贯彻落实国家“碳达峰、碳中和”战略目标,推动可再生能源高质量发展,优化区域能源结构,根据《光伏发电系统接入配电网技术规定》(GB/T29319-2024)结合我县电网规划、负荷特性和新能源消纳能力,现对我县分布式光伏发电承载力开展评估,并将结果予以公示。

承载力评估范围:涵盖我县全部电压等级(10kV及以下)配电网区域。

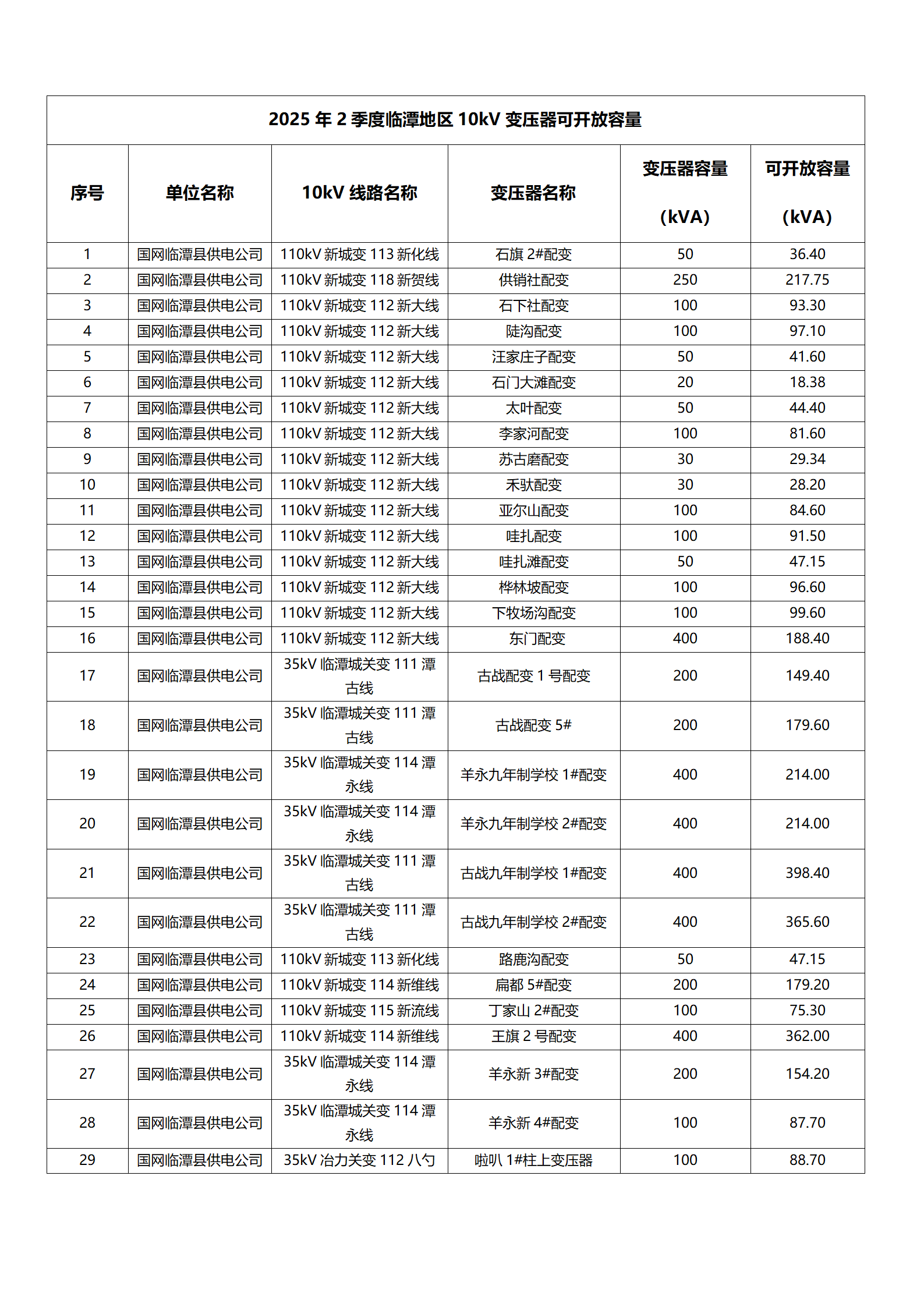

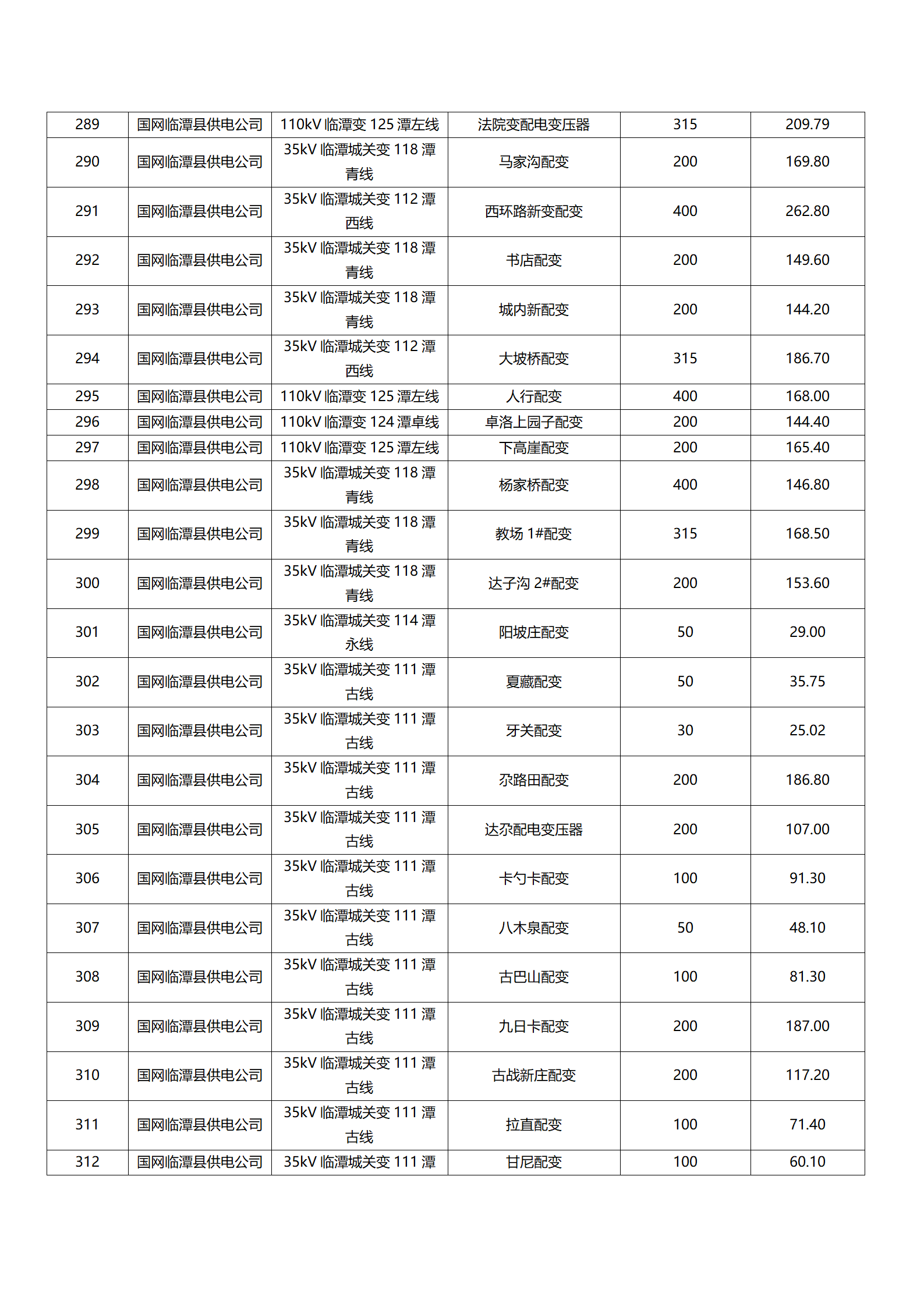

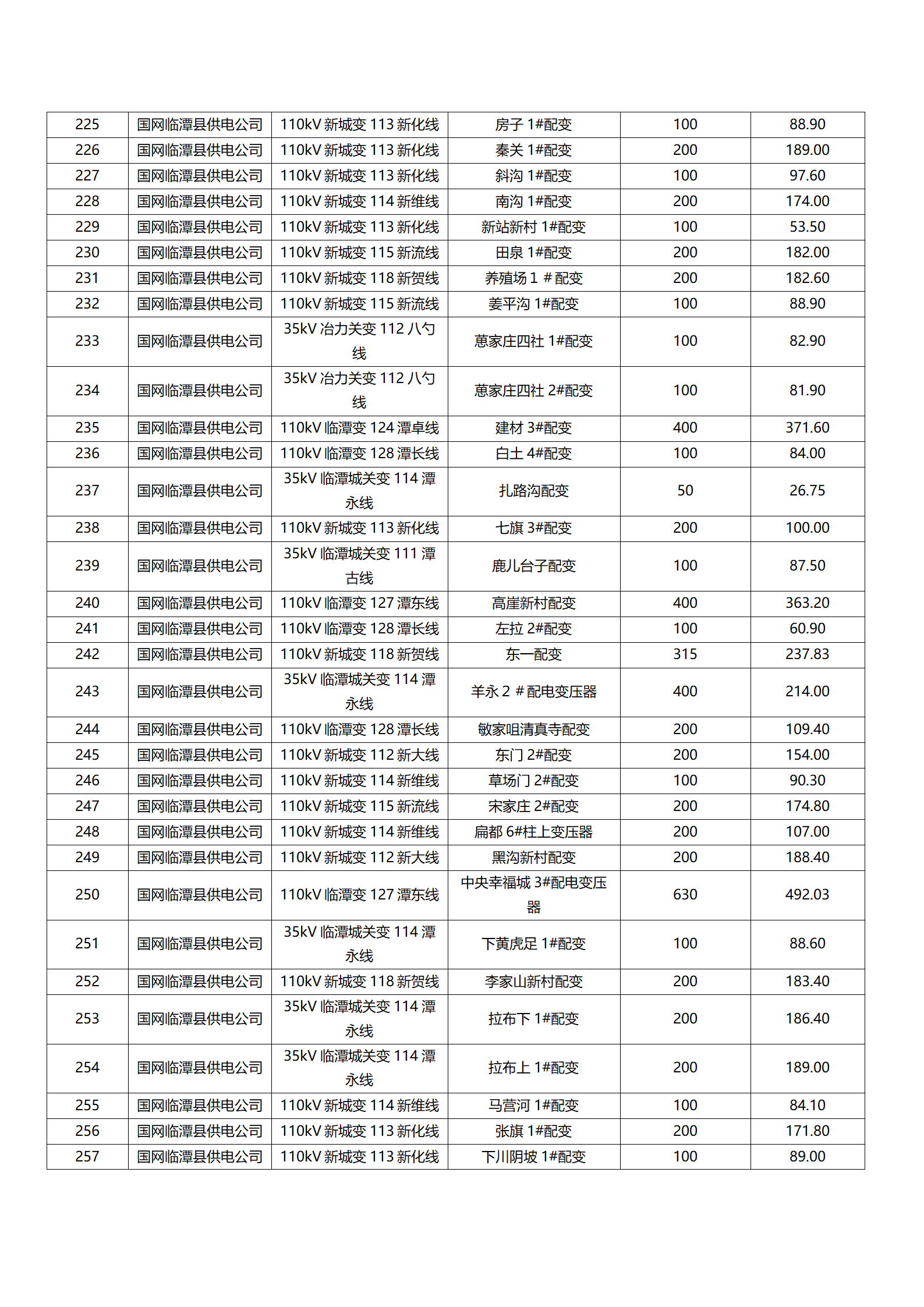

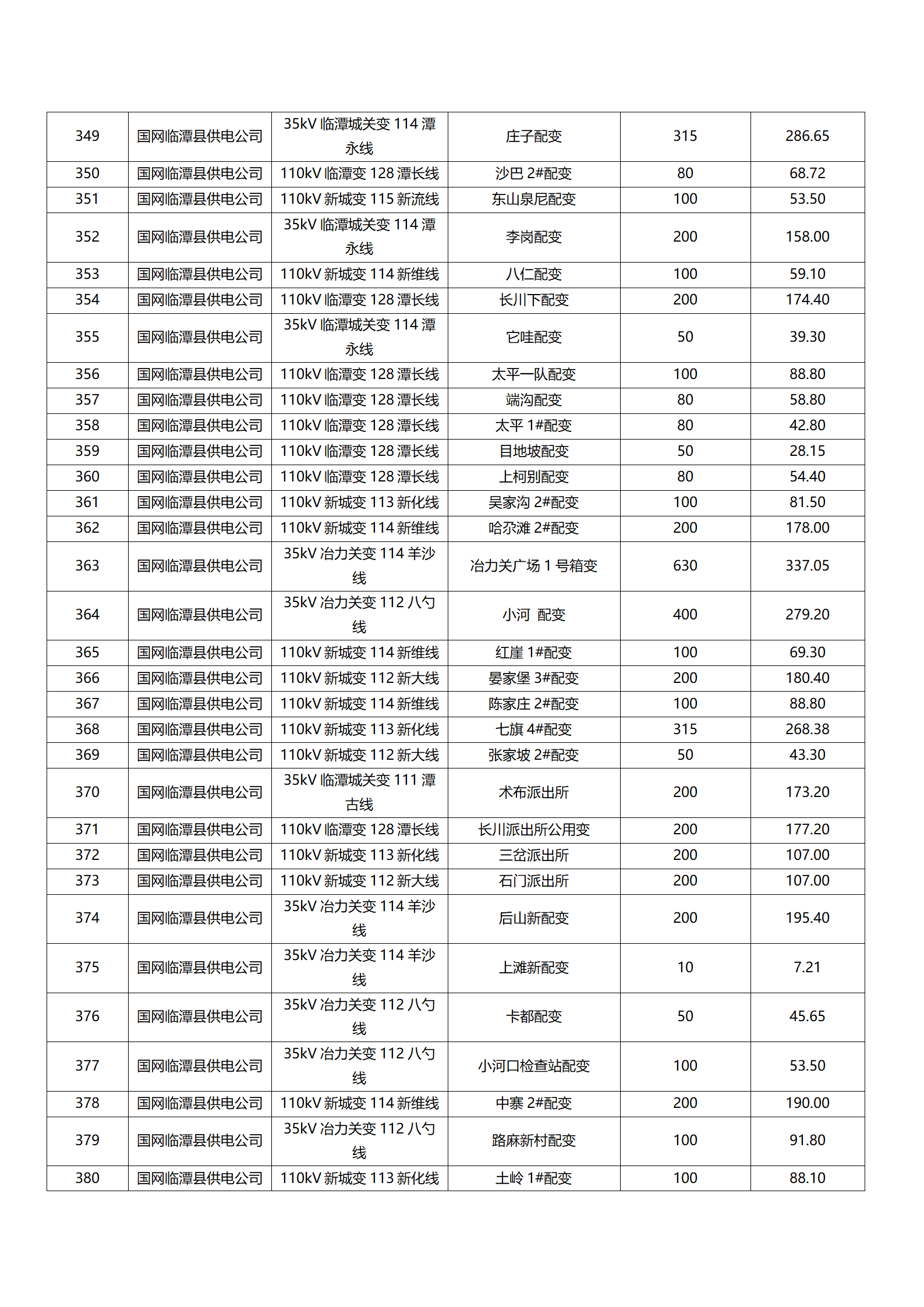

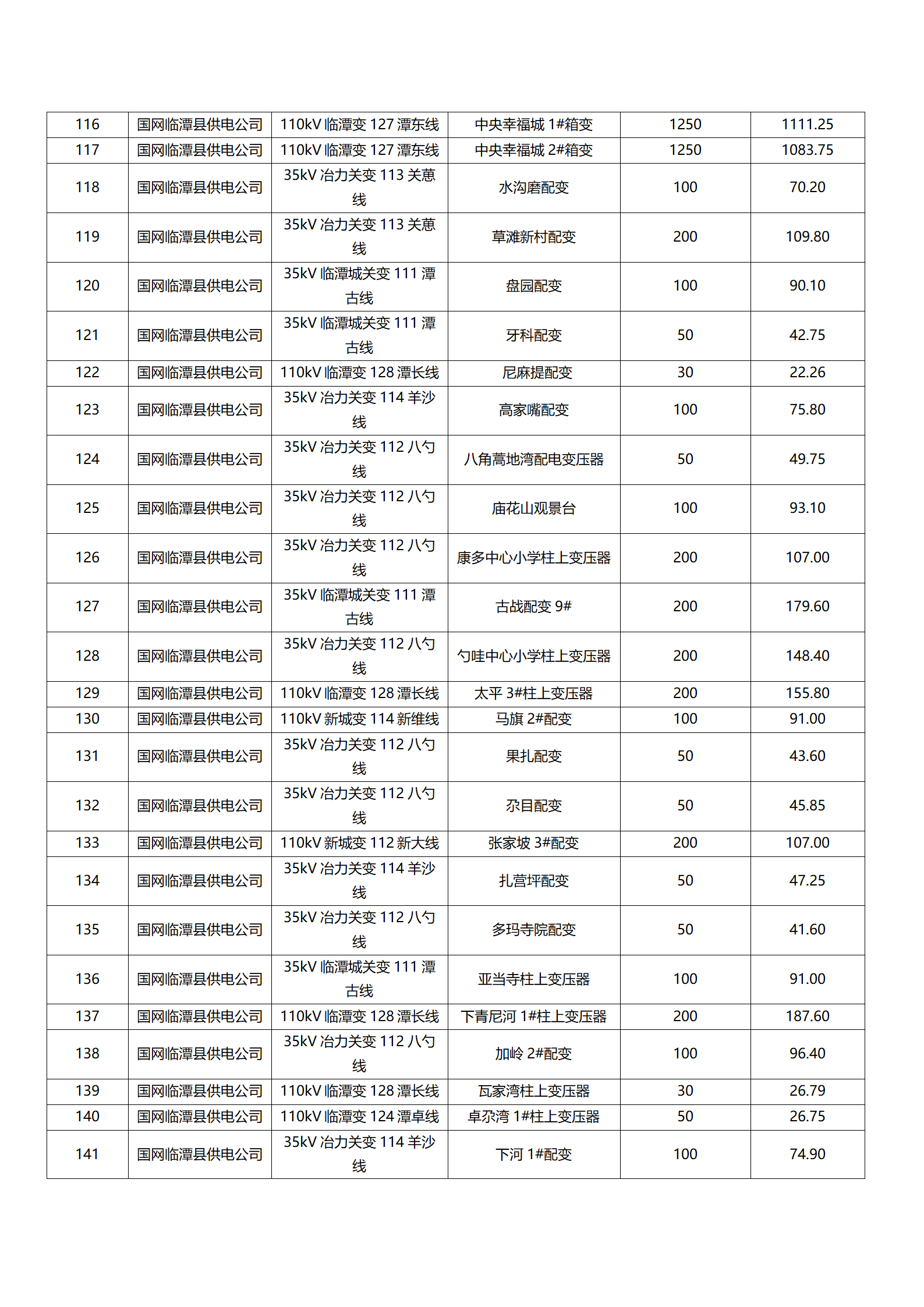

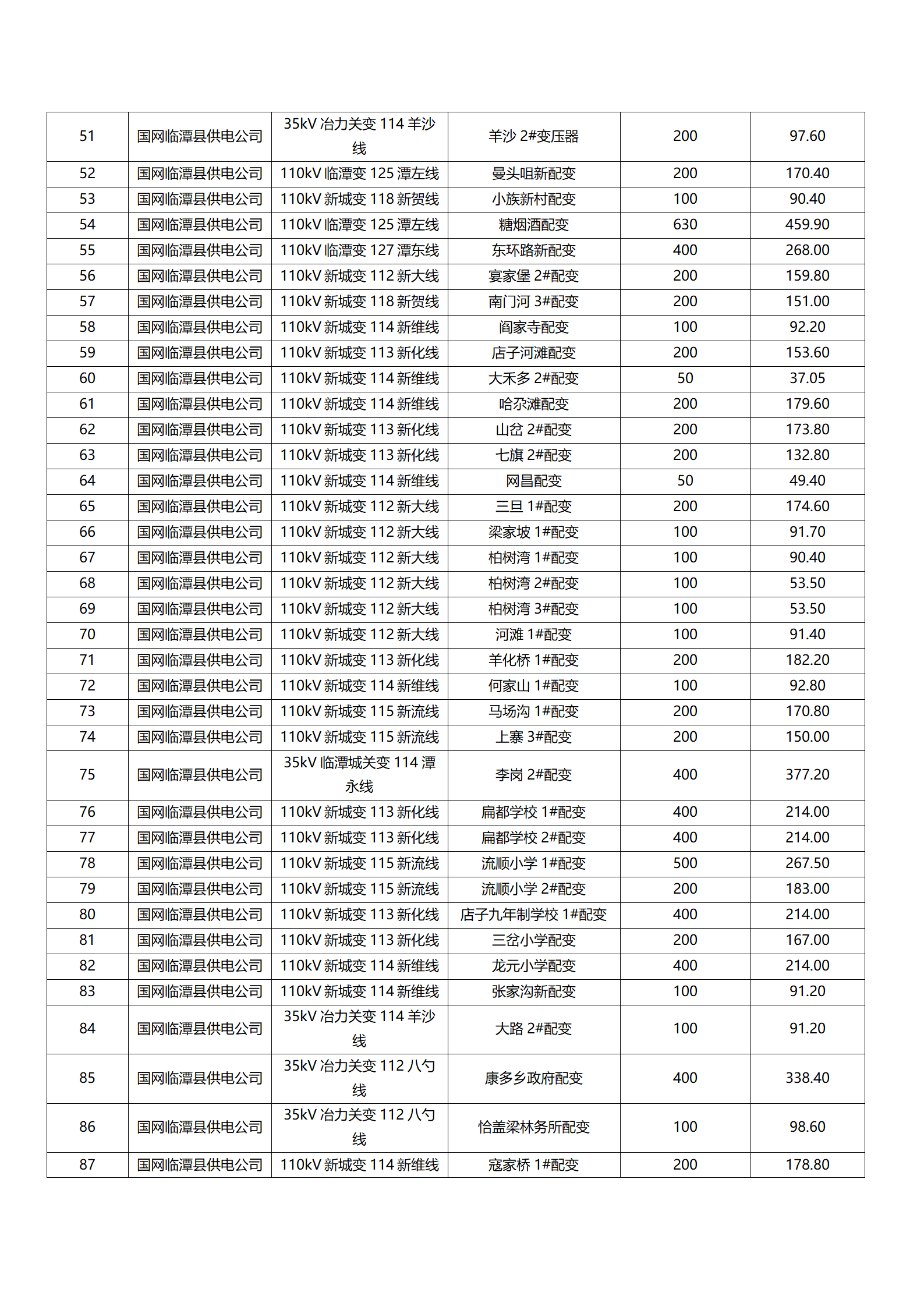

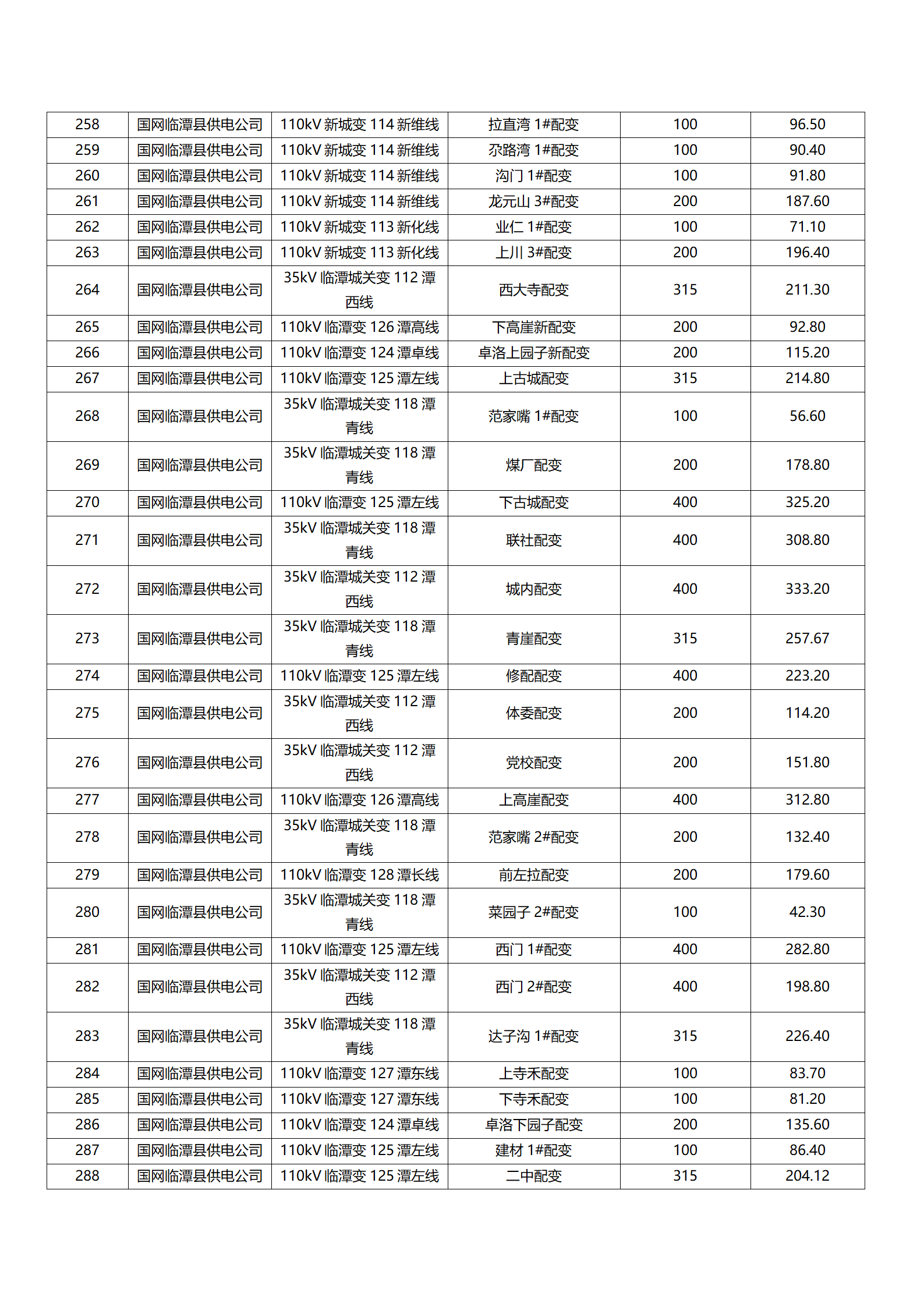

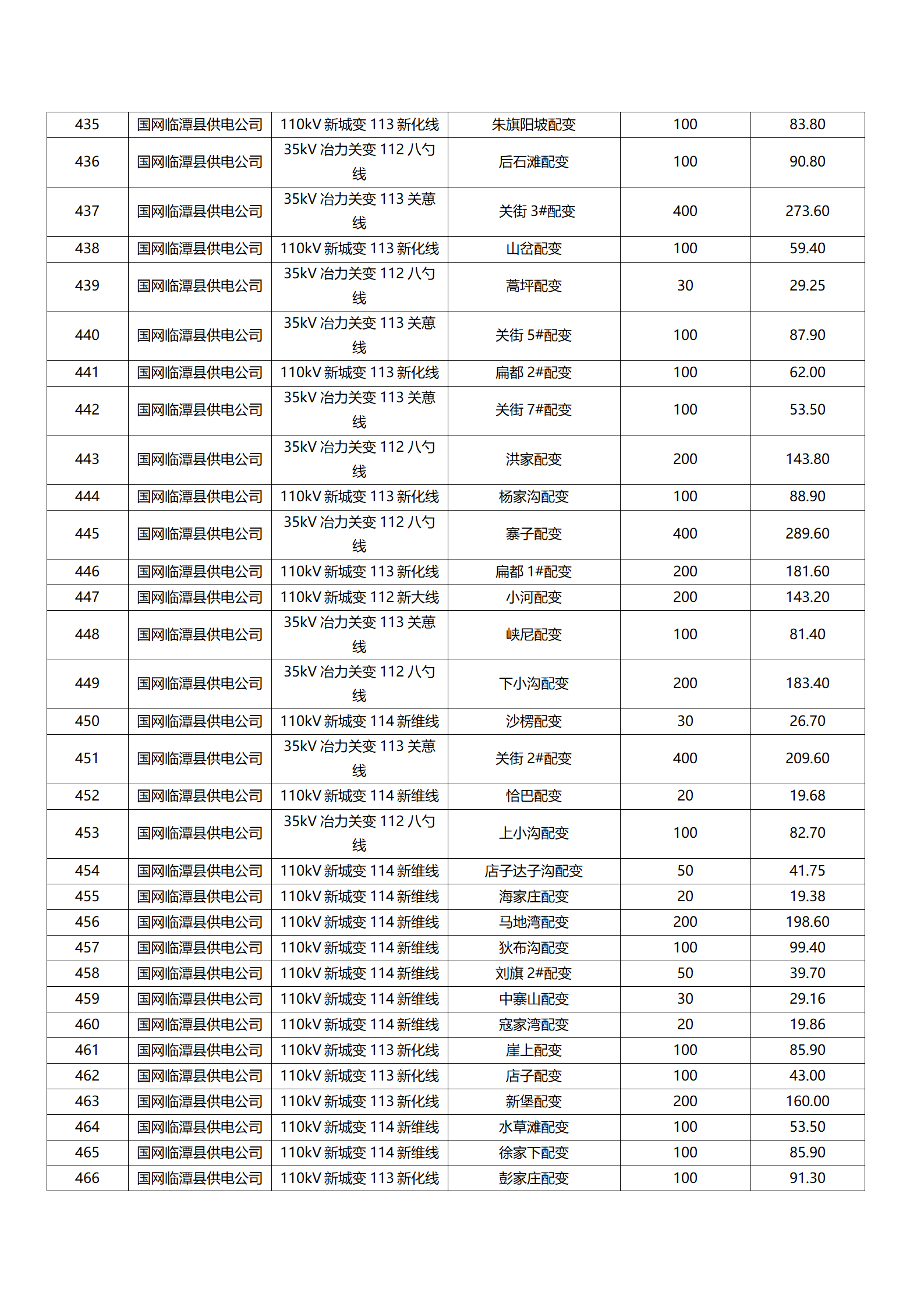

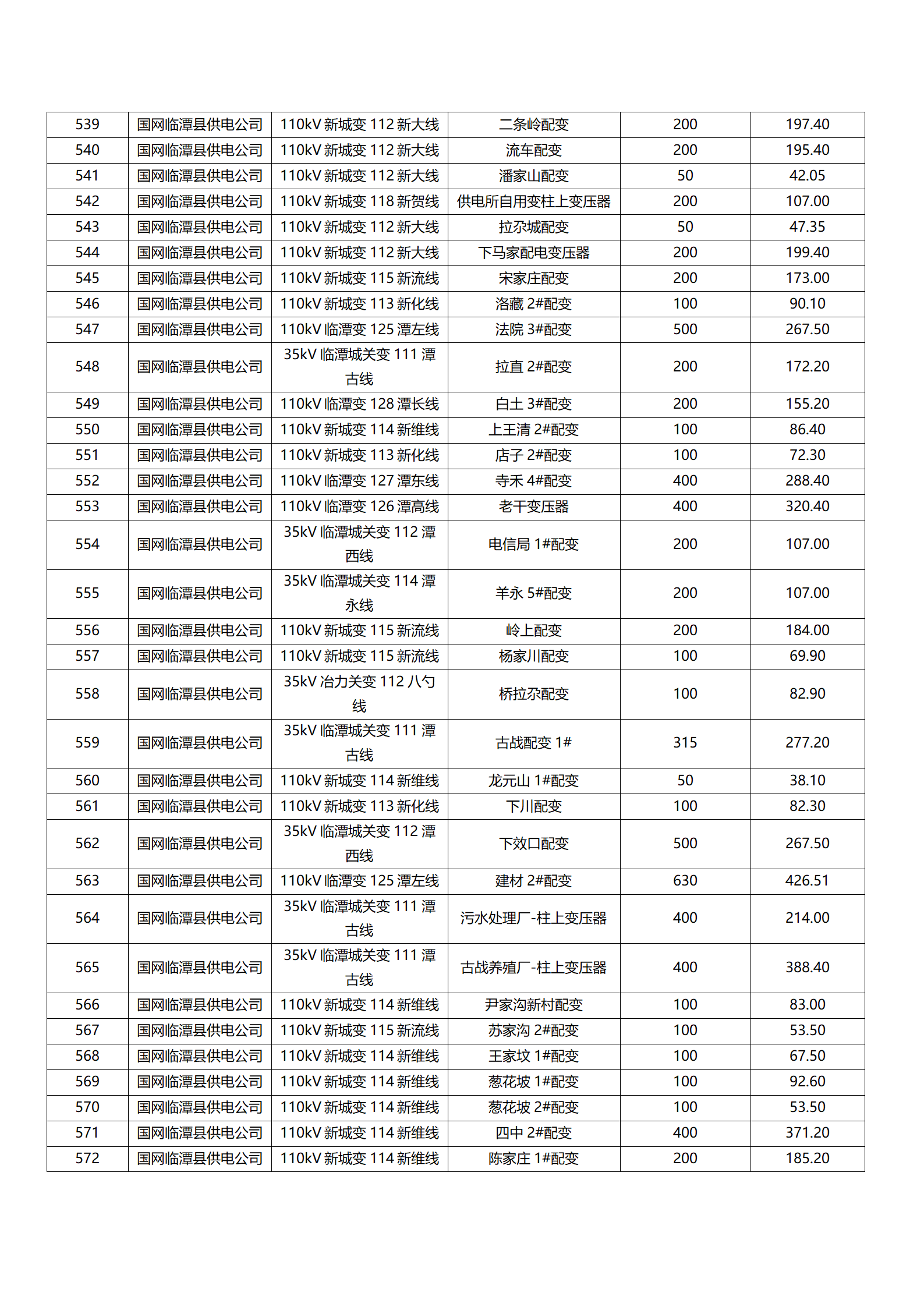

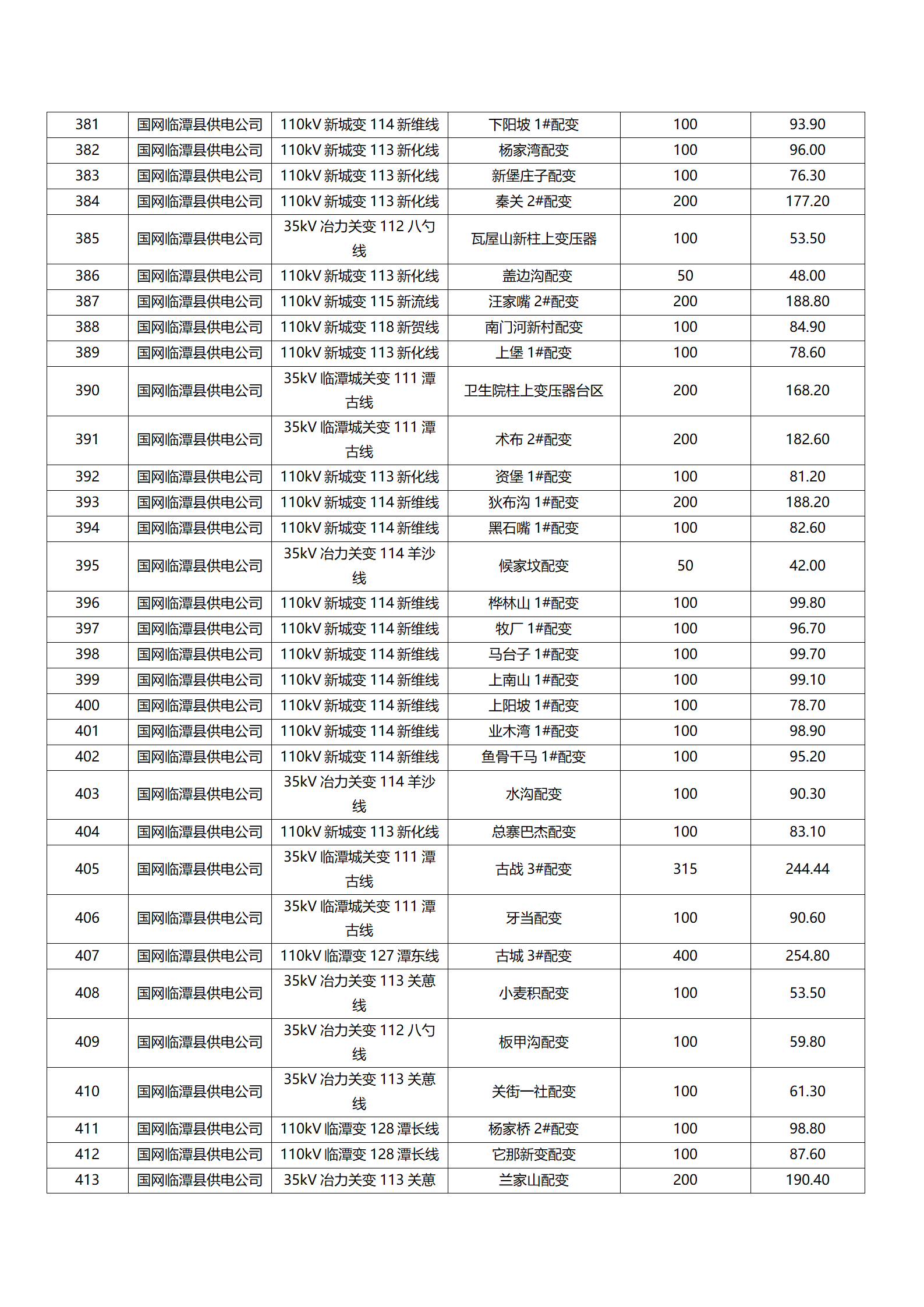

(计算截止时间:2025年4月 单位:千瓦)

临潭县发展和改革局

       免责声明:Gesse盖锡咨询力求提供的信息准确、信息所述内容及观点的客观公正,但并不保证其是否需要进行必要变更。Gesse盖锡咨询提供的信息仅供客户决策参考,并不构成对客户决策的直接建议,客户不应以此取代自己的独立判断,客户做出的任何决策与Gessey盖锡咨询无关。本报告版权归Gessey盖锡咨询所有,为非公开资料,仅供Gessey盖锡咨询客户自身使用;本文为Gessey盖锡咨询编辑,如需使用,请联系news@gessey.com申请授权,未经Gessey盖锡咨询书面授权,任何人不得以任何形式传播、发布、复制本报告。Gessey盖锡咨询保留对任何侵权行为和有悖报告原意的引用行为进行追究的权利。
